El objeto de la construcción de tramos viales en el corregimiento Alcaraván la Niata, en el municipio de Yopal, Casanare, promovió la realización hoy, de un Comité, que tuvo como propósito, la revisión de solicitud de suspensión y quejas de la comunidad, por el retraso en la ejecución de obras y compromisos.

3 Mins read

Damos a conocer en imágenes, el acta de inicio del contrato de obra pública, del 30 de diciembre del 2020 que tuvo como objeto la construcción de tramos viales corregimiento Alcaraván la Niata en el municipio de Yopal, Casanare, quién como contratista responde el señor Wilmer Pastrana Arismendi, y está firmado por un valor de $4.368.505.212.

Cómo interventor del contrato firma el consorcio interventoría Buenavista Niata, el día 15 de septiembre del 2022 en la alcaldía de Yopal. Se hizo una reunión entre el secretario del despacho Álvaro Luis Rivera Contreras, secretario de infraestructura, la señora Yuli Sarmiento Cruz, representante legal del consorcio interventoría Buenavista Niata y el señor Wilmer Pastrana Arismendi, como contratista, con el fin de suscribir esta acta de inicio del contrato de la obra pública, con el fin de cumplir los requisitos de perfeccionamiento y ejecución descritos en la cláusula 23 del contrato.

Cómo soporte jurídico el contratista presentó la garantía única exigida en el contrato según lo estipulado en la cláusula 18 referente a las garantías las cuáles fueron aprobadas por la oficina asesora de jurídica del municipio.

Se detallan las pólizas que aseguran dicho contrato los soportes financieros es el certificado de disponibilidad presupuestal el registro presupuestal y los pagos de impuestos precontractuales.

Se acordó que una vez revisado los requisitos de legalización y de ejecución, la interventoría contratada certifica mediante la suscripción de la presente acta, que se encuentran cumplidos los requisitos de legalización y de ejecución contractual por lo tanto se acuerda dar inicio a la ejecución del contrato de la obra número 1001 8420 52 2020 del 2020.

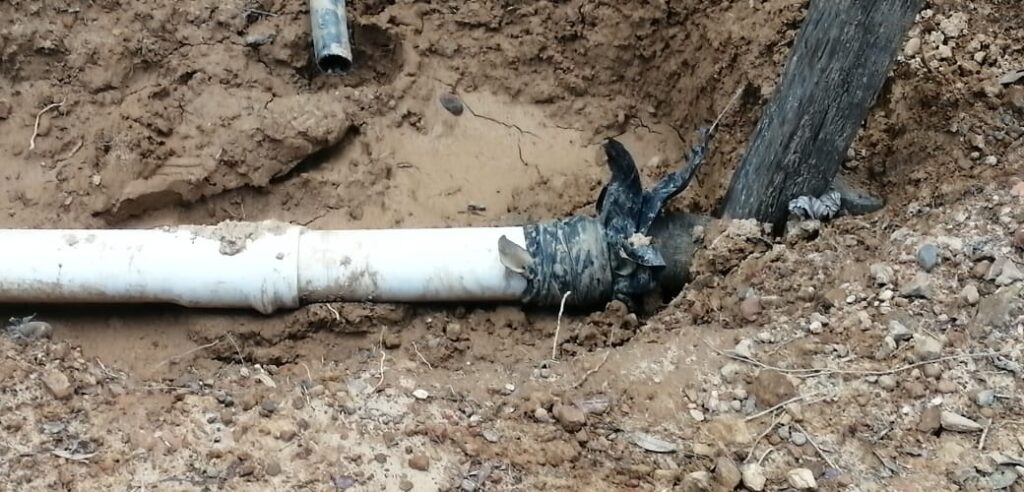

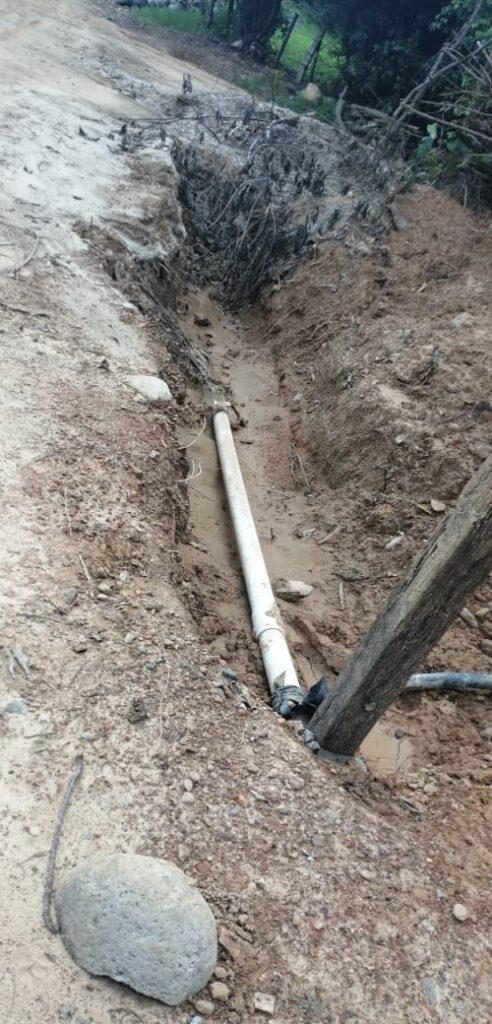

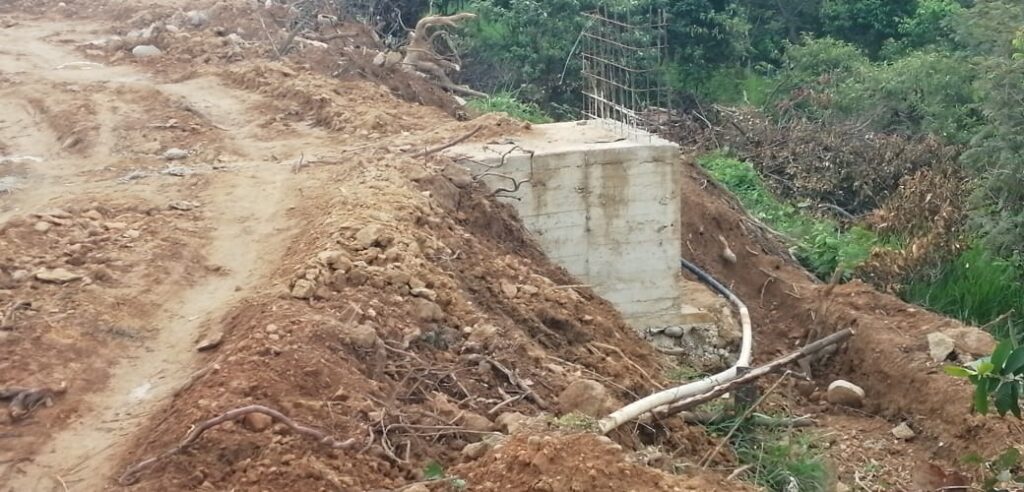

Después de haber socializado con los líderes representante de la Comunidad de la vereda Buena Vista, en Yopal, quienes presentaron las siguientes quejas por el estado en que quedó la obra, responsabilizan al contratista empresa CILAM por varias irregularidades como: no hay HSE presente en obra, trabajadores sin dotación, sin seguridad social, (Ya se presentó un accidente laboral y el trabajador no está afiliado), no han pagado cuentas de árboles, no han pagado a los trabajadores, no quieren responder por el daño del acueducto, arreglo de cercas y otros) y ya pararon la obra. La tubería del agua rota , quitaron las cercas en algunas partes, no hay cinta de seguridad en los huecos que abrieron, dejaron hasta la mezcladora atravesada en la carretera, se dialogó entre las partes y la autoridad municipal de la Secretaría de Infraestructura,

Se presentó la problemática y se buscaron respuestas.

Hoy 7 de diciembre se firma el acta de comité entre la interventoría, el contratista y el supervisor designado.

El objeto de este comité es la revisión de solicitud de suspensión y quejas de la comunidad retraso en la ejecución de obras y compromisos.

Después de haber tratado todos los temas e inquietudes de la comunidad y de informar los diferentes procesos labores realizadas y resultados hasta el momento Se tomaron las siguientes decisiones.

El contratista informa que el día lunes arregla el acceso de las alcantarillas para dar vía provisional

El ingeniero Álvaro Rivera dijo que no se suspenderá.

El contratista informa que se retomará el tramo de Buenavista el día lunes 12 de diciembre del 2022.

El contratista informa que llevara maquinaria y arrancarán en el sector de Brisas del oriente el día miércoles 14 de diciembre.

El contratista informa que el día lunes 12 quedarán los campamentos adecuados en cada frente de trabajo con sus respectivos implementos de seguridad.

El contratista informa que entre el día de hoy 7 al 9 de diciembre quedarán pagados los compromisos de deudas de alimentación de la tala de los árboles.

El ingeniero Álvaro informa que se harán comités con la comunidad y la veeduría cada 15 días.

Finalmente se anexa un formato de asistencia app cuatro guion F 03 denominado control de asistencia.

ACTA DE INICIO

Related posts
Colombia

General Salamanca promete fortalecer la seguridad en Casanare

1 Mins read
Colombia

Casanare avanza en atención médica con la Incorporación de 16 ambulancias

1 Mins read
Colombia

DIANA MARIÑO REVITALIZA EL EQUIPO DIRECTIVO DE CORPORINOQUIA

4 Mins read

Deja una respuesta

Tu dirección de correo electrónico no será publicada. Los campos obligatorios están marcados con *
